"一號工程"中興通訊通電啦 河源供電局為企業護航
6 月29 日,110 千伏桂山變電站至中興通訊的8 條10 千伏線路送電成功。
“通電了!”6 月29 日17 時38 分,在河源供電局工作人員的努力下,我市重點“一號工程”中興通訊(河源)生產研發培訓基地項目(以下稱中興通訊河源基地)正式通電了,為該工程下一步搬遷投產奠定了基礎。
中興通訊河源基地是深圳對口幫扶河源的里程碑式項目,是我市近年來的重點項目工程。河源供電局高度重視中興通訊河源基地用電,該基地用電項目是近年來河源供電局的頭等要務,該局負責人多次率相關部門走訪中興通訊河源基地,調研用電需求,提供優質的用電服務。
新建110 千伏桂山(高新4)變電站,專供中興通訊河源基地用電;配置客戶經理,開通“綠色通道”,為中興通訊河源基地提供全方位服務;成立中興通訊河源基地用電協調小組,協調各部門制定供用電方案,無縫對接用電需求。

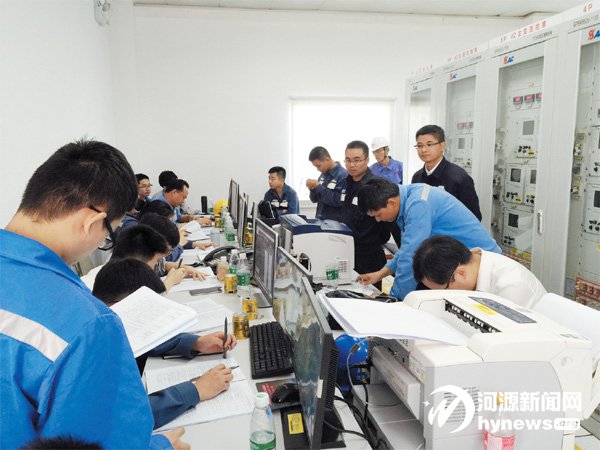

河源供電局多個班組工作人員緊張開展110 千伏桂山變電站投運驗收。
力度
我市首個雙電源9回路線路供電企業
中興通訊河源基地是國內唯一的集研發、生產、培訓于一體的綜合性科研產業化基地,生產科技含量高的智能終端、4G通信等產品,支撐擁有海量信息的生產研發基地,需全靠機房的運轉,即使極小的電壓波動都會造成精密儀器運轉故障,丟失大量的研發生產數據,對可靠供電和電能質量要求非常之高。
如何確保中興通訊河源基地生產不斷電,提供高質量電能,確保該企業投產不在“電”關 “卡脖子”,成為河源供電局頭等大事。
“生產研發中心三回線路供電,所有廠房至少雙回線路供電。”該局計劃發展部相關人員給記者展示線路接入系統方案時自信地說。
為了提供充足的電源,滿足該企業長遠用電需求,該局科學謀劃電網規劃,優化該地區的電網結構,新建了110 千伏桂山(高新4)變電站,專供中興通訊河源基地。 “雙電源供電,9 回線路來自不同變電站。”河源供電局相關人員告訴記者。這是什么概念?
也就是說,該企業供電電源點來自兩個不同的110 千伏變電站,如果其中的一個變電站出現停電,另一個變電站可以轉供電,繼續提供源源不斷的電源。加上企業自備電源,就可以實現“三重保險”。其中8 回線路由新建的桂山(高新4)變電站輸出,于6 月22 日6:55 輸出,1 回線路由附近的明珠變電站輸出。
記者了解到,這是目前我市首個雙電源9回路線路供電的企業。
“目前河源用電量大的大客戶,從一個變電站里拉出兩回線路供電已是少有,河源市商業中心和雅居樂花園是兩回線路供電,巴伐利亞莊園是3回線路供電。”河源供電局客戶服務中心主任張日偉舉例告訴記者。
如此“奢華”的配置,在河源供電局看來,卻是恰到好處:電子信息類企業把研發數據當命根子,數據的穩定不間斷無疑是最重要的,保障供電可靠,對這類企業的意義重大。

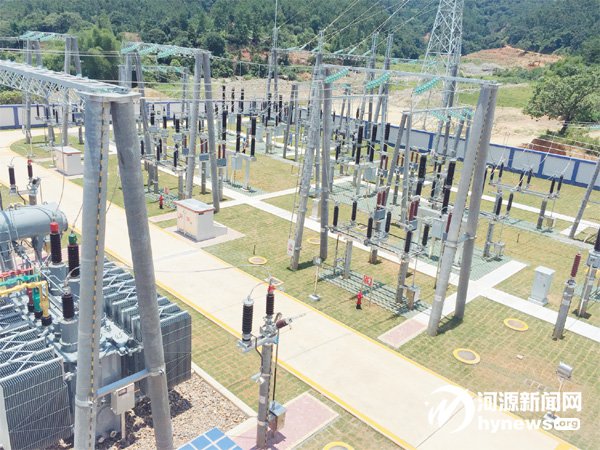

投運后的110 千伏桂山變電站。
速度
僅用8個月實現投運送電
“按照以往的工程進度,110 千伏從項目立項到建成投產,要一年的時間。這次提前4 個月完工,把工期縮減了三分之一,刷新了線路送電的速度。”河源供電局配網工程專責馬志剛說,110 千伏桂山(高新4)變電站整個建設過程只用了8 個月,實屬不容易的成績。
自去年2 月中興通訊河源基地全面開建后,就定下了在今年7 月將生產基地從深圳遷至河源。而110 千伏桂山(高新4)變電站是在去年10 月開工建設,要在8 個月短暫的時間內建成投運,這個看似難以完成的“作業”,河源供電局交出了滿分的“答卷”。
使命必達,“克服一切困難,必須在企業搬遷之前投運。”為此河源供電局多舉措推進變電站建設:“政企聯動”,加強與政府相關部門緊密聯系,協調變電站建設中出現的征地、理賠問題;把110 千伏桂山(高新 4)變電站納入市委、市政府重點督辦項目,納入“三賽”考核項目;倒逼工期,加強過程管控,組織各參建單位密切配合,積極主動協調解決工程建設中的各種問題,全力推進工程建設,確保了工程按期建成;嚴控施工質量,組織配網50 多位電力工程人員參加工程建設相關的土建、電力設備安裝、設備調試等方面的培訓考試,確保工作人員技能水平滿足工程質量要求。
溫度
個性化定制服務
“感謝你們一直以來對項目建設的用電支持。”去年4 月16 日,河源供電局一行人員走訪調研中興通訊河源基地用電需求,該企業項目建設負責人在座談會上直言感謝該局周到的服務。
為了服務好中興通訊河源基地用電,河源供電局配置了客戶經理,一對一貼心服務,組織有關部門人員定期走訪該基地,了解客戶用電需求,協調解決用電問題。
在申請用電報裝時,由于用電容量要考慮生產規模等各種不確定因素,中興通訊基地工作人員摸不準用電大小,出現三次修改用電報裝容量,為此客戶經理加強與該企業聯系,最終確定了報裝容量。
“確認報裝容量后,客戶又因用電計劃有變,申請變壓器分兩期投產。”河源供電局市場營銷部相關人員說,變壓器和電纜設備金額非常昂貴,假如報裝容量和實際需要的用電量不符合,會浪費很多資源,增加企業的成本。
為此,該局市場營銷部多次組織客戶經理等人員主動上門服務,到企業收集客戶需求和建議,協調相關部門更改線路接入系統方案,為客戶提供精準化服務,滿足客戶的用電需求。
精度
不放過一個小螺絲
“當大家堅持到最后一刻,沒有歡呼,沒有雀躍,只有卸下責任后的疲憊,這才是真實的使命感。”6 月21 日,110 千伏桂山(高新4)變電站投產,河源供電局工作人員邊瑞恩在微信朋友圈這樣寫道,還配發了一張同事趴在桌子上睡著的照片。
自5 月30 日接到驗收任務后,河源供電局變電管理所繼電保護班的成員們就進入了“白加黑”、“5+2”的工作狀態。
到底有多累?
供電系統是很復雜的工程,所設計的每一個環節都很精細。以110 千伏桂山(高新4)變電站的其中一個驗收環節來說,遙測、遙信、遙控的點號有2700 多個,這意味著,從變電站輸入的回路有2700 多條回路,驗收時要把這些回路都通電測試一次,確;芈返耐暾。

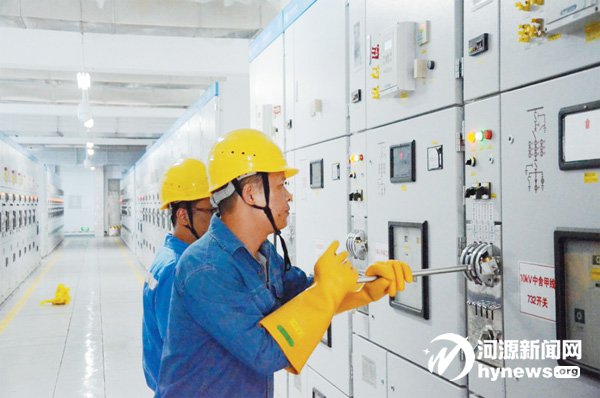

“大到每一個變壓器的外形,小到里面的每一枚螺絲,都要仔細檢查清楚。”這是河源供電局對此次驗收制定的標準,不放過哪怕一個螺絲,杜絕變電站帶病投運。
6 月21 日驗收那天,由于工程量大,為了確保如期投運,河源供電局相關工作人員24小時堅守在現場,通宵驗收所有項目。當110 千伏桂山(高新4)變電站投產送電消息傳來那刻,盡管該局員工已筋疲力盡,但大家睡意全無,辦公室洋溢著陣陣笑聲,他們盡情地享受送電成功后如釋重負的喜悅。
本報記者 戴湄 通訊員 彭沖 鄺云妤 文/圖
